Cronograma

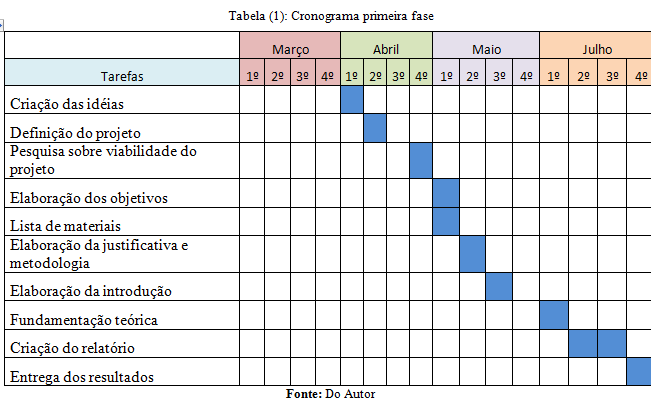

    O cronograma da faze inicial do projeto que engloba toda a parte de pesquisa e elaboração do projeto se demonstrara através de uma tabela (1) relacionando o período em que cada atividade foi desenvolvida com o mês e a semana de realização.

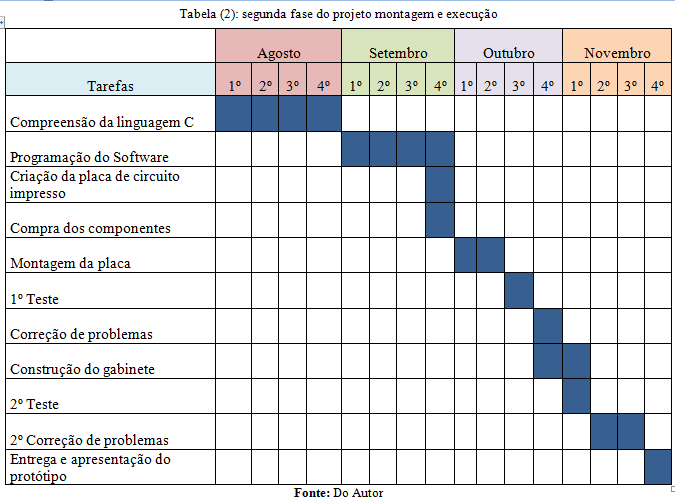

                Como na primeira fase todas as tarefas serão demonstradas através de um cronograma que demonstrara o período em que cada tarefa foi planejada ser executada no decorrer do semestre.
